June 12, 2026 11:49 am

मप्र में अमृत 2.0 परियोजनाओं में देरी

मध्य प्रदेश के चार प्रमुख शहरों, इंदौर, भोपाल, जबलपुर और ग्वालियर में, केंद्र की अमृत 2.0 योजना के तहत आठ प्रमुख जल और सीवरेज परियोजनाएं प्रशासनिक लापरवाही के कारण विलंबित हो गई हैं और साढ़े चार साल बाद भी अधूरी हैं।

देरी के कारण सरकारी खजाने पर अनुमानित रूप से ₹1,800 करोड़ का बोझ पड़ा है और रिपोर्ट के अनुसार, लोगों की जान भी गई है। सरकार के सामने अब दिसंबर 2026 तक सभी परियोजनाओं को पूरा करने और हर घर तक साफ पानी पहुंचाने की चुनौती है।

लापरवाही की सबसे बड़ी त्रासदी

प्रशासनिक सुस्ती का सबसे दर्दनाक चेहरा इंदौर में देखने को मिला. यहां जनवरी-फरवरी 2026 में भागीरथपुरा में दूषित पानी पीने से 33 लोगों की मौत हो गई और सैकड़ों लोग बीमार पड़ गए.

स्थानीय नगरसेवक और निवासी लंबे समय से 30 साल पुरानी जर्जर नर्मदा पाइपलाइन को बदलने की मांग कर रहे थे। इसका प्रस्ताव नवंबर 2024 में ही बन गया था, लेकिन एक साल तक फाइल अधिकारियों के बीच अटकी रही।

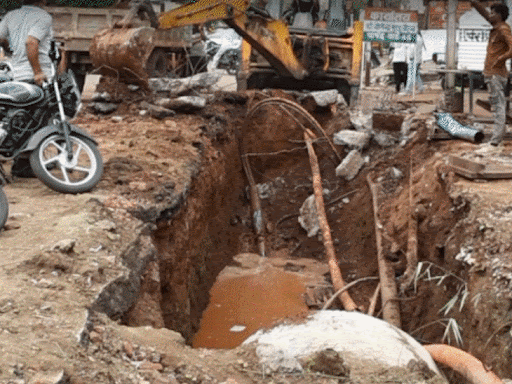

550 किलोमीटर लंबी पाइपलाइन के लिए टेंडर जारी करने में 8 महीने लग गए. दिसंबर 2025 के अंत में जब अंतिम कार्य आदेश जारी किया गया, तब तक मौतों का सिलसिला शुरू हो चुका था।

क्यों अटके हैं प्रोजेक्ट? दो उदाहरणों से समझें

1.उज्जैन: फर्जी बैंक गारंटी और ब्लैकलिस्टिंग का खेल उज्जैन में जलप्रदाय परियोजना 8 माह से ठप है। जल आपूर्ति (₹30 करोड़) और सीवरेज (₹470 करोड़) के टेंडर अलग-अलग कंपनियों को दिए गए। जलापूर्ति का काम अहमदाबाद की मेसर्स तीर्थ गोपी कॉन लिमिटेड को दिया गया था। 2024 के अंत में जमा की गई कंपनी की बैंक गारंटी जांच में फर्जी पाई गई।

इसके बाद अगस्त 2025 में निगम ने कंपनी को ब्लैकलिस्ट कर दिया और काम बंद हो गया। अब, अमृत 1.0 के तहत लगभग 42,000 घरेलू कनेक्शन और वार्डों में सीवरेज लाइनें बिछाने का लंबित काम नई कंपनियों को सौंप दिया गया है।

2. डिजाइन और डीपीआर में खामियां सूत्रों के मुताबिक, परियोजनाओं की डीपीआर तैयार करने में काफी देरी हुई. कई जगह डिजाइन और ड्राइंग तैयार नहीं थे। आयुक्त संकेत भोंडवे ने कहा है कि दोषपूर्ण डीपीआर तैयार करने वाले सलाहकारों की समीक्षा की जाएगी और उन्हें ब्लैकलिस्ट किया जाएगा।

फिलहाल 35 प्रोजेक्ट धीमी गति से चल रहे हैं. नतीजतन, 13 ठेकेदारों को काली सूची में डाल दिया गया है और 6 को निलंबित कर दिया गया है।

बढ़ती लागत और वित्तीय संकट: ₹1800 करोड़ का बोझ

देरी के कारण भोपाल, इंदौर, ग्वालियर और जबलपुर के 8 बड़े प्रोजेक्ट का बजट गड़बड़ा गया है।

इंदौर: संस्थागत ऋण खोजें यहां लागत 800 करोड़ से बढ़कर 1073 करोड़ हो गई है. इंदौर को अतिरिक्त ₹1,013.64 करोड़ की व्यवस्था करने की आवश्यकता है, जिसके लिए निगम संस्थागत ऋण की मांग कर रहा है।

भोपाल: केवल ₹44 करोड़ खर्च ₹735 करोड़ स्वीकृत होने के बावजूद, अब तक केवल 6% राशि का उपयोग किया गया है, जिससे लागत बढ़ने का खतरा है।

बचत के अंतर को पाटने का प्रयास ग्वालियर ₹932.44 करोड़ के प्रोजेक्ट में ₹53.73 करोड़ का अंतर है, जिसे मोरार कैंट की बचत से पूरा किया जाएगा।

जबलपुर: नगर निगम खुद उठाएगा बोझ 312.10 करोड़ के प्रोजेक्ट में बढ़ी लागत का बोझ नगर निगम को उठाना पड़ेगा।

क्षतिपूर्ति का तरीका: ग्रीन बांड जारी किए जाएंगे

नगर निगम वित्तीय घाटे को पूरा करने के लिए 'ग्रीन बांड' और 'म्युनिसिपल बांड' जारी करने की तैयारी कर रहा है। ग्रीन बांड से प्राप्त धनराशि पर्यावरण, जल प्रबंधन और रीसाइक्लिंग परियोजनाओं पर खर्च की जाएगी। इन पर अनुमानित ब्याज दर 7.5% से 9% के बीच हो सकती है।

लापरवाह अधिकारियों पर कार्रवाई होगी

पिछले दिनों मुख्य सचिव ने पेयजल संकट पर गहरी नाराजगी जतायी थी. अब फाइलों में देरी करने वाले अफसरों और सलाहकारों पर सख्त कार्रवाई की तैयारी की जा रही है।

इस संबंध में 13 जून को भोपाल के सुंदरलाल पटवा राष्ट्रीय शहरी प्रबंधन संस्थान (एसपीएम-एनआईयूएम) में समीक्षा बैठक बुलाई गई है. इस एक दिवसीय बैठक में राज्य भर से लगभग 850 अधिकारी, तकनीकी विशेषज्ञ और ठेकेदार भाग लेंगे। इस बैठक में अमृत 1.0 और अमृत 2.0 के तहत जल आपूर्ति परियोजनाओं की भौतिक और वित्तीय प्रगति की समीक्षा की जाएगी.
