भाखड़ा बांध विक्षेपण: मानसून से पहले सुरक्षा समीक्षा

3 मिनट पहलेलेखक: विश्वजीत सिंह

भाखड़ा ब्यास प्रबंधन बोर्ड (बीबीएमबी) हाल ही में भाखड़ा बांध की मुख्य दीवार के डिजाइन संदर्भ सीमा से परे बाहरी विक्षेपण दर्ज किए जाने के बाद विदेशी सलाहकारों द्वारा एक विस्तृत तकनीकी अध्ययन शुरू करने की प्रक्रिया में है, जिससे भारत के सबसे महत्वपूर्ण बांधों में से एक को मानसून से पहले नए सिरे से संरचनात्मक जांच के दायरे में लाया जा सके।

आधिकारिक रिकॉर्ड के अनुसार, भाखड़ा बांध ने 19 नवंबर 2025 को 1.03 इंच के गैर-भूकंपीय डिजाइन सीमित मूल्य के मुकाबले 1.1770 इंच का अधिकतम विक्षेपण दर्ज किया। 10 मार्च 2026 तक, विक्षेपण लगभग 0.9623 इंच तक कम हो गया था, जिससे पता चलता है कि आंदोलन जलाशय के दबाव के साथ भिन्न हो सकता है।

हालाँकि, अधिकारियों ने कहा कि भूकंपीय डिज़ाइन संदर्भ गैर-भूकंपीय सीमा की तुलना में अधिक सहनशीलता की अनुमति देता है। बीबीएमबी के अनुसार, जबकि गैर-भूकंपीय डिजाइन सीमित मूल्य 1.03 इंच है, बांध का भूकंपीय डिजाइन मूल्य लगभग 1.53 इंच है।

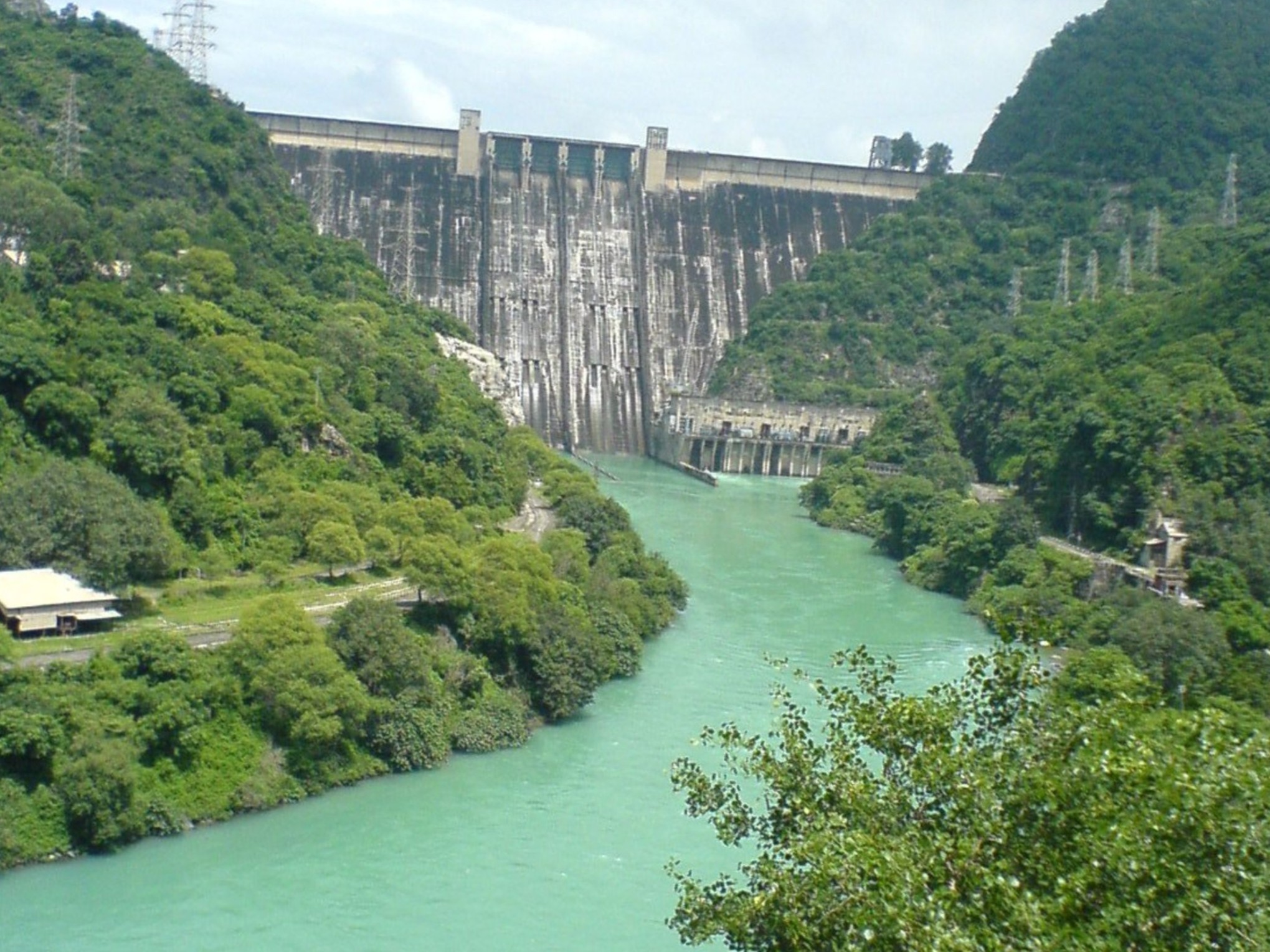

पंजाब-हिमाचल प्रदेश सीमा के पास सतलुज नदी पर बना 740 फुट का कंक्रीट ग्रेविटी बांध उत्तरी भारत के बड़े हिस्से में सिंचाई, पेयजल आपूर्ति, जल विद्युत उत्पादन और बाढ़ प्रबंधन का केंद्र है। यह बांध भारत की कृषि क्रांति की भी कुंजी थी, जिसके परिणामस्वरूप पंजाब के कुछ हिस्सों में बंपर फसल उत्पादन हुआ।

भास्कर इंग्लिश ने एर से संपर्क किया। भाखड़ा ब्यास प्रबंधन बोर्ड के नीरज चौहान ने कहा कि 5 जून तक, विक्षेपण 0.72 इंच दर्ज किया गया था, जो 1.03 इंच की गैर-भूकंपीय डिजाइन सीमा के भीतर था।

क्या विक्षेपण प्रतिवर्ती या स्थायी है?

सांसद अनुराग ठाकुर ने भी 19 मार्च 2026 को संसद में भाखड़ा बांध में संरचनात्मक विक्षेपण पर सवाल उठाया था।

एर. नीरज चौहान ने कहा कि विक्षेपण कोई नई घटना नहीं है और भाखड़ा बांध में कई वर्षों से देखा जा रहा है। उन्होंने बताया कि आंदोलन बांध संरचना पर दबाव से जुड़ा हुआ है और जलाशय का दबाव कम होने पर आम तौर पर सामान्य सीमा पर लौट आता है। चौहान ने कहा कि इस तरह के विक्षेपण की निगरानी 1995 से की जा रही है, और नवीनतम रीडिंग को अचानक नए विकास के बजाय उस ऐतिहासिक संदर्भ में देखा जाना चाहिए।

विक्षेपण का विस्तृत अध्ययन करने के लिए, बीबीएमबी ने भारतीय प्रौद्योगिकी संस्थान, रूड़की को शामिल किया है। बांध सुरक्षा और पुनर्वास के क्षेत्र में सहयोग के लिए 25 फरवरी 2025 को बीबीएमबी और आईआईटी रूड़की के बीच एक समझौता ज्ञापन पर हस्ताक्षर किए गए।

संख्याएँ क्यों मायने रखती हैं?

सरल शब्दों में, विक्षेपण का मतलब है कि दबाव के कारण बांध की दीवार थोड़ी बाहर की ओर खिसक गई है। इंजीनियरों का कहना है कि बड़े कंक्रीट बांधों में ऐसी हलचल असामान्य नहीं है, खासकर जब जलाशय भरे हुए हों।

हालाँकि, डिज़ाइन सीमा से परे मानसून पूर्व विक्षेपण चिंता पैदा करता है क्योंकि बांध अपनी पूर्ण जलाशय क्षमता पर काम नहीं कर रहा है। जब गतिविधि डिज़ाइन संदर्भ सीमा को पार कर जाती है, तो उसे कड़ी निगरानी और गहन जांच की आवश्यकता होती है।

यह मुद्दा इसलिए अधिक संवेदनशील हो जाता है क्योंकि भाखड़ा के जलाशय, गोबिंद सागर को कथित तौर पर कई वर्षों से अपने निर्धारित न्यूनतम स्तर तक नहीं खींचा गया है। इसका मतलब है कि बांध की दीवार लंबे समय तक लगातार पानी के दबाव में रही होगी।

जलाशय भी गंभीर गाद चुनौती का सामना कर रहा है। रिपोर्टों और आकलनों ने गोबिंद सागर में भारी तलछट जमा होने, प्रभावी भंडारण को कम करने और भारी मानसून प्रवाह से पहले जलाशय प्रबंधन को और अधिक कठिन बनाने की ओर इशारा किया है।

भास्कर इंग्लिश ने एर से पूछा। चौहान से कहा कि यदि बीबीएमबी मानसून से पहले गाद हटाने का अभियान चलाने की योजना बना रही है। उन्होंने कहा कि निविदाएं जारी कर दी गई हैं और प्रक्रिया पाइपलाइन में है।

मानसून इस मुद्दे को अत्यावश्यक बना देता है

विकास का समय महत्वपूर्ण है. मानसून वह अवधि है जब भाखड़ा को अपने जलग्रहण क्षेत्र से भारी मात्रा में पानी प्राप्त होता है। इस समय के दौरान, बांध प्रबंधकों को पानी के भंडारण, संरचना पर दबाव को नियंत्रित करने और अचानक डाउनस्ट्रीम रिलीज से बचने के बीच एक कठिन संतुलन बनाए रखना पड़ता है।

यदि जलाशय बहुत अधिक भरा रहता है, तो बांध पर दबाव और बाढ़ की आशंकाएं बढ़ जाती हैं। यदि अचानक बड़ी मात्रा में पानी छोड़ा जाता है, तो पंजाब और हरियाणा के निचले इलाकों में बाढ़ का खतरा पैदा हो सकता है।

आगे की कार्रवाई तय करने के लिए बीबीएमबी की एक तकनीकी समिति की बैठक आयोजित की जाएगी, जिसमें सभी हितधारक शामिल हैं।

चिंता नई नहीं है

भाखड़ा के विक्षेपण पर पहले भी चर्चा हो चुकी है। 2010 में, अधिकारियों ने बांध की संरचना में लगभग एक इंच की हलचल को स्वीकार किया था, लेकिन कहा था कि इसकी स्थिरता को कोई खतरा नहीं है। बांध-सुरक्षा चर्चाओं से जुड़े रिकॉर्ड बताते हैं कि भाखड़ा की बढ़ती विक्षेपण प्रवृत्ति को पहले ही चिह्नित कर लिया गया था और विस्तृत जांच आवश्यक समझी गई थी।

जनवरी 2016 में आयोजित बांध सुरक्षा पर राष्ट्रीय समिति की 36वीं बैठक के विवरण से पता चलता है कि केंद्रीय जल आयोग ने पिछले कुछ वर्षों में बांध के अधिकतम विक्षेपण में बढ़ती प्रवृत्ति को पहले ही चिह्नित कर लिया था।

समिति ने बीबीएमबी को बांध के संरचनात्मक व्यवहार का आकलन करने के लिए विस्तृत जांच करने और एफईएम मॉडलिंग के लिए डेटा प्रदान करने के लिए कहा था। मिनट्स में यह भी दर्ज किया गया कि बीबीएमबी के स्तर पर इस मामले में पहले ही तीन साल या उससे अधिक की देरी हो चुकी है, सीडब्ल्यूसी अध्यक्ष ने कहा कि “विक्षेपण एक गंभीर मुद्दा है और इसे प्राथमिकता के आधार पर संबोधित करने की आवश्यकता है।”

भारत के पुराने बांध चिंता का कारण हैं

भाखड़ा बांध की भारत की जांच एक बड़े राष्ट्रीय बांध-सुरक्षा प्रयास के अंतर्गत आती है, क्योंकि सरकार ने स्वीकार किया है कि पुराना बुनियादी ढांचा, अवसादन, पानी के बदलते पैटर्न और जलवायु परिवर्तनशीलता पुराने बांधों के लिए उभरते जोखिम हैं।

एक पीआईबी पृष्ठभूमिकर्ता का कहना है कि भारत में 6,628 निर्दिष्ट बांध हैं, जिनमें से 26% से अधिक 50 वर्ष से अधिक पुराने हैं, और डीआरआईपी चरण II और III, 736 बांधों को कवर करने वाला ₹10,211 करोड़ का कार्यक्रम, सुरक्षा सुधार के लिए नियोजित प्रमुख संरचनाओं में भाखड़ा बांध भी शामिल है।
